Hängebrücke Barbian

Maßnahme 19.2.7.5

Die Gemeinde Barbian plante einen Geh- und Wanderweg vom Dorfkern zum Weiler Saubach, der gleichzeitig eine Anbindung an den Kastanienweg von Süden herschafft. Die Ganderschlucht stellte dabei ein natürliches Hindernis dar und zwang Wanderer auf die Straße.

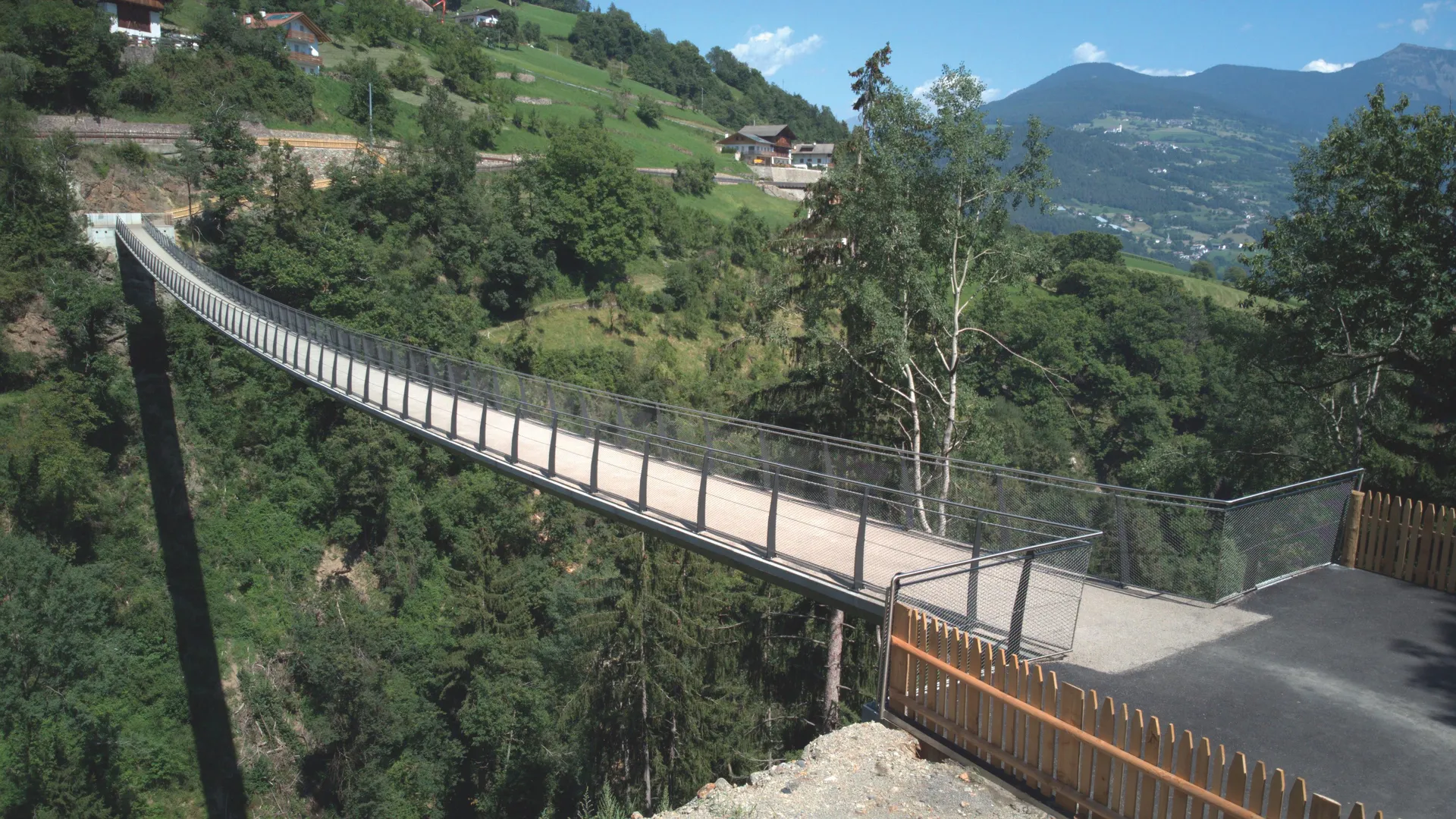

Mit der realisierten Hängebrücke soll diese Schwachstelle in eine touristische Attraktion verwandelt und ein erhebliches Sicherheitsrisiko für Fußgänger beseitigt werden. Moderne Bautechniken ermöglichen heute eine kostengünstige Errichtung solcher Brücken auch in schwierigem Gelände.
Die Hängebrücke bietet nun eine sichere Verbindung und zieht neue Besucher in den ländlichen Raum. Zudem ist der Wanderweg dadurch auch für Menschen mit Behinderung besser und sicherer nutzbar.
Das Projekt zielt darauf ab, Saubach besser mit Barbian zu verbinden, den Kastanienweg attraktiver zu gestalten und den Abschnitt Saubach-Barbian auf einen gesicherten Wanderweg zu verlegen. Dies fördert die touristische Entwicklung beider Orte.



Träger: Gemeinde Barbian
Beginn: Sommer 2019, Ende: 2021

Stefano Moser

Ingenieur

„Die Arbeiten zur Errichtung der Brücke erstreckten sich über einen Zeitraum von etwa zwei Jahren (2019–2021) und wurden aufgrund der Besonderheiten des Bauwerks in mehrere Ausführungslosen unterteilt.

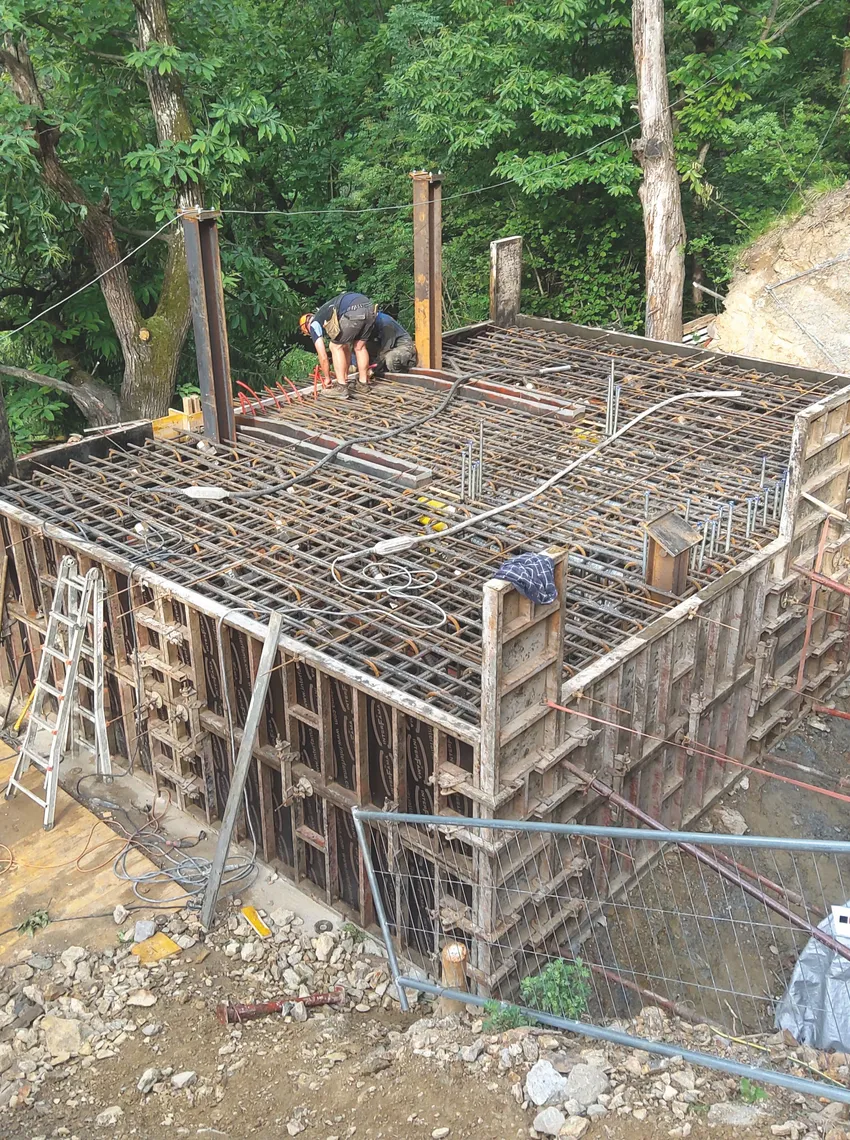

In einer ersten Phase wurden auf beiden Seiten des Tals die Tiefgründungen für die Widerlager der Brücke mit der Ausführung von Pfahlgründungen und Verankerungen hergestellt.

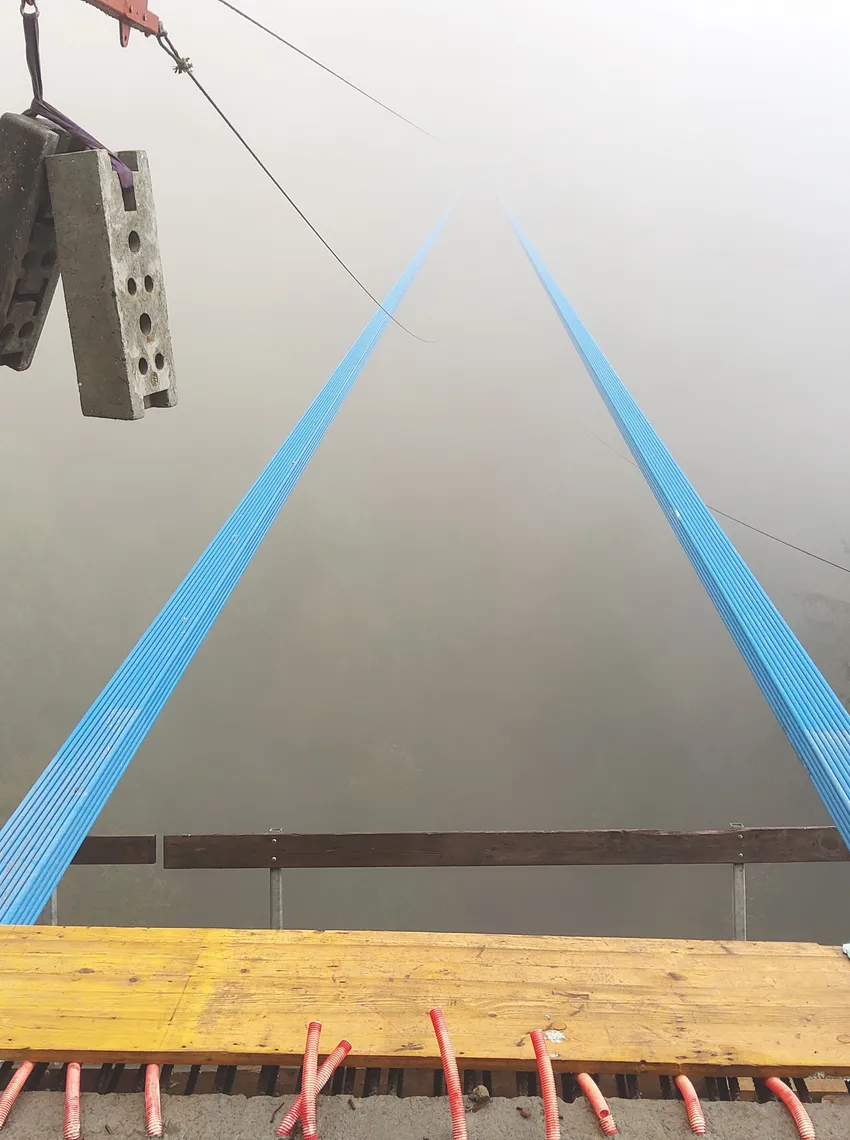

Anschließend wurde der Bau der Brücke aus Spannbeton und gespannten Seilen vergeben. Aufgrund der baulichen Herausforderungen, der beengten Platzverhältnisse auf der Baustelle sowie der Notwendigkeit, in großer Höhe (über 60 m) und freitragend über dem Tal zu arbeiten, zogen sich diese Arbeiten über etwa 16 Monate – von Januar 2020 bis Juni 2021 – mit einer Winterpause hin.
Trotz der schwierigen Ausführung und der besonderen Bauweise der Brücke traten weder mit den Anrainern noch mit den beteiligten Unternehmen Probleme auf. Dank des Einsatzes aller Beteiligten und der Gemeinde Barbian konnten die Arbeiten im Oktober 2021 mit der Abnahme des Bauwerks abgeschlossen werden.“
